Как врезаться в газопровод: технические требования и особенности выполнения работ

Контроль герметичности газопровода

Только после получения удовлетворительного результата по описанным выше процедурам можно приступать к выполнению опрессовочных работ. Для этого систему подключают к специальному компрессору и заполняют трубы воздухом под давлением. Затем конструкция обследуется на предмет выявления недостатков.

Для выполнения опрессовочных работ в систему нагнетают воздух. Если необходимый уровень давления удерживается в течение определенного времени, результат проверки можно считать положительным

Если недостатки выявлены, их устраняют, если же система полностью герметична, её подключают к общей газовой магистрали. В процессе подготовки придётся снимать и устанавливать специальные заглушки, поворотные элементы могут быть заменены резьбовыми соединениями. В целом порядок проведения опрессовочных работ должен состоять из следующих операций:

  1. Для отключения от магистрали участка, который будет подвергнут процедуре, нужно перекрыть вентиль высокого давления и кран сети низкого давления.
  2. После этого вставляются заглушки.
  3. При разрыве фланца используются шунтирующие перемычки.
  4. Для стравливания имеющегося внутри системы газа необходимо использовать специальный рукав из прорезиненной ткани или выполнить эту операцию через свечу, которая обычно установлена на конденсатосборнике.
  5. Газ сжигается, а если нет возможности сделать это безопасно, перемещается для безопасного хранения.
  6. Теперь нужно установить переходники для присоединения манометров и компрессора.
  7. Для опрессовки систем повышенной протяженности рекомендуется дополнительно использовать ручные насосы.

Обычно выполнение контрольной опрессовки производят под рабочим давлением 0,2 мПа. Рекомендуемый предел давления при этом составляет 10 даПа/ч. На некоторых производствах для опрессовки внутреннего газопровода рекомендуется использовать давление 0,1 мПа, а допустимый уровень падения показателя составляет 60 даПа/ч или менее.

Опрессовку газовых труб внутри дома производят по всей протяженности системы от вентиля на входе в дом, до подключения к потребителям газа, например, к котлу

На объектах непроизводственного назначения, в том числе и при обустройстве газопроводов в жилых помещениях, контрольную опрессовку выполняют под давлением 500 даПа/ч. Допустимое снижение давления в этих случаях составляет 20 даПа за пять минут. Резервуары, предназначенные для хранения сжиженного газа, опрессовывают при 0,3 МПа/ч.

Если давление внутри системы остается стабильным в течение контрольного времени, то результат опрессовки считается положительным. Если такая ситуация достигнута, то специалисты снимают шланги, соединяющие систему с воздуховодом. При этом необходимо проконтролировать состояние запорных коммуникаций, установленных на участке между воздуховодом и газопровода. После этого устанавливают заглушки на штуцерах.

Если же во время опрессовки достичь стабильных показателей давления в системе не удалось, результат процедуры считают отрицательным. В этом случае выполняют техническое обследование системы, чтобы выявить недостатки и устранить их. После этого процедуру повторяют, чтобы убедиться в качестве проведённых работ.

Только после того, как в системе установится стабильное давление, опрессовку можно считать завершенной. Если проверка состояния системы оказалась неудовлетворительной, разрешение на подключение к магистрали не будет выдано. Причиной для отказа во вводе газопровода в эксплуатацию могут стать и нарушения, допущенные в ходе проведения опрессовки.

После того, как опрессовка завершена, давление внутри конструкции снижают до уровня атмосферного. Затем устанавливают необходимую арматуру и оборудование, после чего нужно еще 10 минут продержать систему под рабочим давлением. Для проверки герметичности в местах разъемных соединений на этом этапе используют мыльную эмульсию.

Для устранения выявленных дефектов, в соответствии с правилами, нужно сначала снизить давление в системе до атмосферного. Если после неудачной опрессовки были выполнены сварочные работы, следует проверить их качество физическими методами.

После выполнения опрессовочных работ выдается соответствующий акт, на основании которого специалисты газового хозяйства выполняют подключение к магистральному газопроводу

Процедуру регистрируют в журнале с оперативной документацией. По окончании проверки и опрессовки итоги работ отражаются в акте приема. Этот документ следует хранить вместе с другой технической документацией, относящейся к газопроводу. Кроме того, результаты опрессовки заносятся в строительный паспорт.

Немного математики и цифр

Одним из главных факторов, обеспечивающих бесперебойную подачу газа, является пропускная способность газопровода. Поэтому к расчёту данного параметра предъявляются особые требования. Такие расчеты нужно производить независимо от вида газовых труб, которые планируется использовать — стальные или пластиковые.

Максимальное значение пропускной способности трубы определяется по формуле:

Qмакс =196,386T×(P/Z)×(Ду/2) , где

P – абсолютное давление газа или рабочее давление в системе газопровода плюс 0,1 МПа; Ду – величина условного прохода трубы; T – температура транспортируемого газа в градусах Кельвина; Z – коэффициент сжимаемости. Анализ этой формулы указывает на то, что чем T больше, тем пропускная способность должна быть выше, иначе газопровод разгерметизируется, что может привести к взрыву.

От правильного выбора труб зависит не только работоспособность газопровода, но и безопасность всей системы

Впрочем, сделать выбор можно, воспользовавшись данными из ниже размещённой таблицы. В ней представлены пропускные способности труб в зависимости от создаваемого газом давления.

Таблица 1

Рабочее давление (3), МПаПропускная способность газопровода м3/час Z=1, V=25 м/с, T=293˚K. (20˚С).
DN500DN400DN300DN200DN150DN100DN80DN50
10,016915001008720609030270680152255676704330516915
7,51273000814720458280203680114570509203258512730
5,59380006003203376801500808442037520240209380
3,5603000385920217080964805427024120154356030
2,5435500278720156780696803919517420111454355
1,628450018224010251045560256251139079202845
1,2217500139360783903484019595671055702175
0,611700075040422101876010550469030001170
0,367000428802412010720603026801715670

Срок службы труб — прямая зависимость от свойств материалов изготовления

Такие системы сетей прекрасно себя ведут и под водой, и в земле, и в цехах, их используют даже для систем, работающих под давлением. Пластик интересен быстротой установки, небольшой массой, неплохими показателями прочности и вязкости. Беспроигрышный вариант – применить эти профили для канализации внутренней или наружной.

Такие трубы очень перспективны, так как не требуют никакого ухода, они химически нейтральны, в них не скапливаются на стенках соли, не образуется конденсат, потери тепла минимальны, а это позволяет обойтись без теплоизоляции. Все эти свойства в сочетании со сроком службы делают полипропиленовые системы материалом №1.

26 Апр 2021 glavurist 1072

Поделитесь записью

Подготовительные работы

Перед началом монтажа внутренних газопроводов необходимо подготовить площадку. Для этого придется согласовать работы с соответствующей организацией. Согласование монтажа газопровода выполняется в следующем порядке:

Подготовительные работы перед строительством газопровода

  • Написать заявление в компанию, которая следит за газовым хозяйством.
  • Специалист вынесет вердикт о возможности проведения тех или иных работ.
  • Если работы будут разрешены, то специалист составит смету на их выполнение.

Разрешения на монтаж газопровода выдаются согласно СНиП 2,04,08–87 и «Правилам безопасности в газовом хозяйстве». Подготовка, согласование и составление проекта составляют значительную часть расходов.

Соединение системы частного дома с газопроводной магистралью

Для того, чтобы сделать врезку в магистраль, вам предстоит выполнить следующие мероприятия:

  • удалить с места предполагаемого соединения мусор, ржавчину, краску;
  • провести разметку. Там, где будет врезка, поставьте отметки.
  • проделать отверстия. При тавровом способе – два, при катушечном – одно;
  • обработать щели глиной. Причём начинайте это делать, ещё проводя рассекание поверхности. Так вы минимизируете риск воспламенения/горения газа. Готовые отверстия как можно быстрее закройте сделанной из глины и асбеста специальной заглушкой. Охладите обработанные поверхности;
  • установить отключающее приспособление. Его монтаж выполняется после полного охлаждения металла таким образом: откройте заглушку и извлеките фрагмент вырезанной трубы. Затем поместите в образовавшуюся щель отключающее устройство. Выглядит оно в виде торбочек из вязкой глины, а также набора дисков из резины и дерева. При использовании таврового способа будет две щели.
  • установить патрубок. Через него будет подключаться газовая труба частного дома к основной магистрали. Прежде, чем проделать в заглушке дыру и смонтировать патрубок, убедитесь в правильности диаметров: вполне возможно, что ранее выполненную разметку придётся подкорректировать. Если необходимости в этом не будет, проделайте дыру, установите патрубок, заварите стыки и закройте размещённую на патрубке задвижку;
  • заделать отверстия и приварить новую трубу. Прежде всего, удалите остатки металла, которые появились во время проделывания основной щели. Затем состыкуйте трубу с патрубком, обработайте глиной и заварите. Проверьте с помощью мыльного раствора герметичность сварочного шва.

Готовые стыки труб проверяют на утечку при помощи мыльной пены

Если утечки не будут зафиксированы, приступайте к выполнению заключительных работ. Под таковыми подразумевается засыпка траншеи. Несмотря на кажущуюся простоту, её проведение также регламентируется нормативными документами. В них, в частности, оговорено, что:

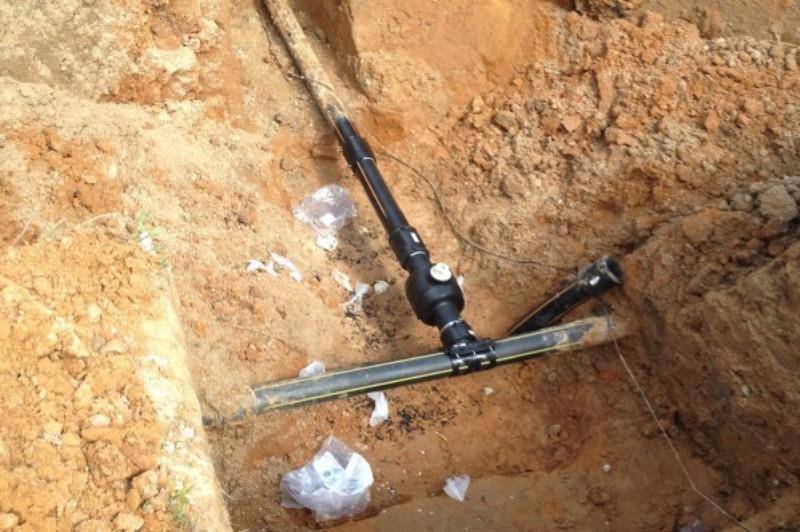

  1. Вокруг узла врезки, трубы и шарового крана насыпается мягкий грунт слоем, толщина которого должна превышать 20 сантиметров, после чего производится его уплотнение.
  2. При окончательной засыпке грунта в траншею и котлован бульдозером наезд такой тяжёлой техники на наземную часть шарового крана, узел врезки и сами трубы должен быть исключён.

По окончании строительства необходимо заключить договор с региональной газовой службой на поставку голубого топлива, а также на аварийно-диспетчерское и техническое обслуживание. Газопровод принимает представитель этой же организации. Пусконаладочные работы в обязательном порядке завершаются составлением двустороннего акта с последующей пломбировкой аппаратуры контроля.

Кол-во блоков: 10 | Общее кол-во символов: 14998 Количество использованных доноров: 3 Информация по каждому донору:

  1. http://energomir.biz/gazosnabzhenie/gazoprovod/vrezka-v-gazoprovod.html: использовано 1 блоков из 3, кол-во символов 1197 (8%)
  2. http://TrubaMaster.ru/gazovye/kak-vrezatsya-v-gazovuyu-trubu.html: использовано 4 блоков из 6, кол-во символов 7486 (50%)
  3. https://remoskop.ru/montazh-vnutrennego-gazoprovoda-chastnom-dome.html: использовано 5 блоков из 6, кол-во символов 6315 (42%)

Описание процесса

Естественно, что работы начинаются с подготовительного этапа, вне зависимости от того, сами ли вы будете врезаться в систему или выберете специализированную службу. Если последнее, то вам нужно обратиться в соответствующую инстанцию, оформить заявку, возможно, предоставить предусмотренный законом пакет документов. Решили подключать новую трубу своими руками? Значит, необходимо купить соответствующие материалы, подготовить систему и себя к запланированным работам. Итак, если подготовительный этап пройден успешно, начинаем врезку.

Соединение металлических систем

  1. Очищение поверхности. Удалите с места, где наметили делать врезку, краску, мусор, ржавчину.
  2. Разметка. Определите, где будет соединение, поставьте отметки.
  3. Проделывание отверстий (при катушечном способе — 1, при тавровом методе — 2).
  4. Обработка скважин. Щели следует обработать глиной, причем, начинать это процесс рекомендуется еще во время рассекания поверхности, дабы минимизировать риск горения/воспламенения просочившегося голубого топлива. Готовые отверстия максимально быстро нужно закрыть специальной (сделанной из асбеста и глины) заглушкой. Обработанное место необходимо охладить.
  5. Монтаж отключающего приспособления. Когда металл охладится, заглушку можно открыть, чтобы извлечь из конструкции фрагмент вырезанной трубы. После устранения куска металла в щель помещают отключающее устройство, представляющее собой набор дисков из дерева и резины, а также торбочек с вязкой глиной. Если вы придерживаетесь таврового способа, то таких щелей будет две.
  6. Установка патрубка. Когда отключающее приспособление покрыло щель, самое время приниматься за проделывание основного отверстия — под присоединяемую (новую трубу). Сверьте правильность диаметра, не исключено, что разметку придется подправить. Проделайте дыру, установите патрубок. Стыки патрубка с обеих сторон заварите, затем закройте на нем задвижку.
  7. Заделывание отверстия. Итак, патрубок приварен, теперь нужно приварить новую трубу. Для этого сначала удалите остатки металла, появившиеся в результате проделывания основной щели. Вставьте их на свое место, обработайте глиной, и тоже заварите. Проверьте, не пропускает ли сварочный шов газ (при помощи мыла).
  8. Присоединение новой трубы.


После установки металлические конструкции желательно покрасить, дабы уберечь их от коррозии

Врезка в пластиковую трубу

Все чаще для монтажа инженерных сетей используют пластиковые конструкции. Если вам необходимо подсоединиться к такой системе, что делать? Во-первых, радуйтесь, что процесс будет не более сложным, чем в случае с металлом. Во-вторых, четко придерживайтесь таких рекомендаций.

Купите качественные — заводские, соответствующие ГОСТу соединительные элементы (фитинги), в идеале — металлические. Используйте раструбное соединение и специальный клей для повышения надежности шва. Следите, чтобы место соединения было идеально герметичным, имело максимальную плотность. Вставку перед монтажом обработайте составом против коррозии.

Как же осуществляется сама врезка в случае с пластиковыми сетями? Присоединение делается при помощи создания вставок, расположенных перпендикулярно к работающей системе. Длина вставок может варьироваться в пределах 70-100 см. Наращивание должно происходить при помощи пластиковых труб — на основе раструбно-контактного соединения. Что собой представляет данная технология? Стальную вставку разогревают (приблизительно до уровня 60 градусов). А на нее уже насаживают пластиковую конструкцию, причем, мгновенно и с силой. Если вы врезаетесь в систему со средним давлением, эксперты советуют подключить к «делу» и порошковый полиэтилен, дабы сделать соединение максимально прочным.


Так происходит подключение к пластиковой сети

Врезаться в газовую трубу, безусловно, лучше с помощью профессионалов, однако, владея теорией, можно экспериментировать, между тем, решать только вам.

Особенности врезки в металлический газопровод

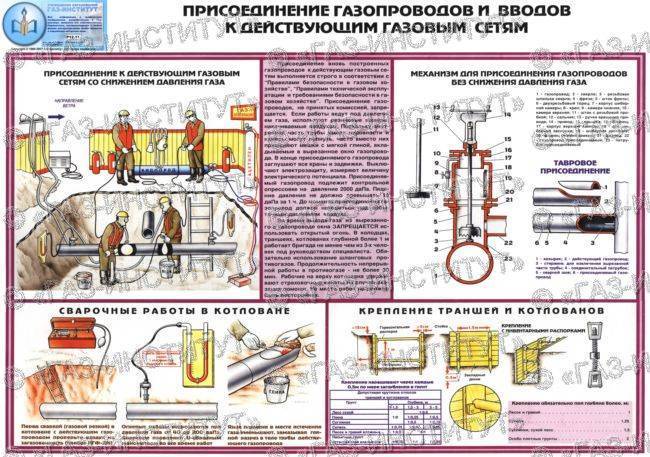

Врезку в центральную ветвь из металлических труб проводят после составления эскиза будущих работ и подготовки всех материалов, которые пригодятся в процессе исходя из выбранного способа присоединения.

В первую очередь делают очистку рабочей поверхности. При этом удаляют абсолютно все лишнее с места, выбранного для подключения к газопроводу: мусор, краску, ржавчину. Далее, проводят разметку места врезки, проставляя отметки. Делают необходимые отверстия.

После этого хорошо обрабатывают скважины. Во время рассечения поверхности трубы щели тщательно обмазывают глиной. Это требуется для минимизации риска воспламенения сочащегося газа во время проделывания разреза.

Проделанные отверстия как можно скорее закупоривают асбестово-глиняной заглушкой, а место, подвергшееся обработке, быстро охлаждают.

Соединение труб следует выполнять так, чтобы добиться предельно точного пересечения осей трубопроводов

Следующим этапом работ будет монтаж отключающего устройства. После остывания металла вынимают заглушку, дабы иметь возможность вынуть из газопровода участок отрезанной трубы.

Теперь, в образовавшуюся щель устанавливают отключающее устройство. Оно состоит из комплекта резиновых и деревянных дисков и мешочков, наполненных глиной вязкой консистенции.

Далее устанавливают патрубок. Закрыв отверстие отключающим устройством, начинают проделывать основное отверстие, предназначенное для подключения новой трубы. В первую очередь необходимо сверить соответствие диаметра, поскольку иногда разметку приходится корректировать.

Далее делают отверстие и монтируют патрубок. Его стыковые соединения заваривают сваркой с двух боков и закрывают задвижку, имеющуюся на нем. После заделывают отверстия.

Завершив монтаж патрубка, приступают к привариванию новой трубы. Перед этим удаляют металлический шлак, образовавшийся после проделывания основного отверстия. Очистив поверхность трубопровода, устанавливают новую трубу в отверстия и, обмазав глиной, делают сварочные швы.

Далее берут водный раствор мыла и тщательно промазывают им новые швы, убеждаясь в их герметичности и отсутствии утечки голубого топлива.

Стыки труб следует тщательно проверить на отсутствие утечки голубого топлива посредством смазывания их раствором мыла с водой

Если утечка газа не наблюдается, приступают к завершающему этапу работ, то есть, засыпают траншею. Однако, это не такая простая операция, как кажется, на первый взгляд.

Засыпка траншеи тоже должна осуществляться в соответствии с нормами, приведенными ниже:

  • по окружности места врезки шарового крана и соединительной трубы необходимо произвести засыпку мягкого грунта слоем толщиной более 20 см и уплотнить его;
  • окончательную засыпку траншеи грунтом категорически запрещено производить бульдозером либо иной тяжелой строительной техникой.

Наезд упомянутой техники на слой грунта, закрывающий место врезки, и трубы, идущие от него, а также на шаровой кран, выдающийся над поверхностью грунта, строжайше запрещен.

Описание процесса

Естественно, что работы начинаются с подготовительного этапа, вне зависимости от того, сами ли вы будете врезаться в систему или выберете специализированную службу. Если последнее, то вам нужно обратиться в соответствующую инстанцию, оформить заявку, возможно, предоставить предусмотренный законом пакет документов. Решили подключать новую трубу своими руками? Значит, необходимо купить соответствующие материалы, подготовить систему и себя к запланированным работам. Итак, если подготовительный этап пройден успешно, начинаем врезку.

Соединение металлических систем

  1. Очищение поверхности. Удалите с места, где наметили делать врезку, краску, мусор, ржавчину.
  2. Разметка. Определите, где будет соединение, поставьте отметки.
  3. Проделывание отверстий (при катушечном способе — 1, при тавровом методе — 2).
  4. Обработка скважин. Щели следует обработать глиной, причем, начинать это процесс рекомендуется еще во время рассекания поверхности, дабы минимизировать риск горения/воспламенения просочившегося голубого топлива. Готовые отверстия максимально быстро нужно закрыть специальной (сделанной из асбеста и глины) заглушкой. Обработанное место необходимо охладить.
  5. Монтаж отключающего приспособления. Когда металл охладится, заглушку можно открыть, чтобы извлечь из конструкции фрагмент вырезанной трубы. После устранения куска металла в щель помещают отключающее устройство, представляющее собой набор дисков из дерева и резины, а также торбочек с вязкой глиной. Если вы придерживаетесь таврового способа, то таких щелей будет две.
  6. Установка патрубка. Когда отключающее приспособление покрыло щель, самое время приниматься за проделывание основного отверстия — под присоединяемую (новую трубу). Сверьте правильность диаметра, не исключено, что разметку придется подправить. Проделайте дыру, установите патрубок. Стыки патрубка с обеих сторон заварите, затем закройте на нем задвижку.
  7. Заделывание отверстия. Итак, патрубок приварен, теперь нужно приварить новую трубу. Для этого сначала удалите остатки металла, появившиеся в результате проделывания основной щели. Вставьте их на свое место, обработайте глиной, и тоже заварите. Проверьте, не пропускает ли сварочный шов газ (при помощи мыла).
  8. Присоединение новой трубы.


После установки металлические конструкции желательно покрасить, дабы уберечь их от коррозии

Врезка в пластиковую трубу

Все чаще для монтажа инженерных сетей используют пластиковые конструкции. Если вам необходимо подсоединиться к такой системе, что делать? Во-первых, радуйтесь, что процесс будет не более сложным, чем в случае с металлом. Во-вторых, четко придерживайтесь таких рекомендаций.

Купите качественные — заводские, соответствующие ГОСТу соединительные элементы (фитинги), в идеале — металлические. Используйте раструбное соединение и специальный клей для повышения надежности шва. Следите, чтобы место соединения было идеально герметичным, имело максимальную плотность. Вставку перед монтажом обработайте составом против коррозии.

Как же осуществляется сама врезка в случае с пластиковыми сетями? Присоединение делается при помощи создания вставок, расположенных перпендикулярно к работающей системе. Длина вставок может варьироваться в пределах 70-100 см. Наращивание должно происходить при помощи пластиковых труб — на основе раструбно-контактного соединения. Что собой представляет данная технология? Стальную вставку разогревают (приблизительно до уровня 60 градусов). А на нее уже насаживают пластиковую конструкцию, причем, мгновенно и с силой. Если вы врезаетесь в систему со средним давлением, эксперты советуют подключить к «делу» и порошковый полиэтилен, дабы сделать соединение максимально прочным.


Так происходит подключение к пластиковой сети

Врезаться в газовую трубу, безусловно, лучше с помощью профессионалов, однако, владея теорией, можно экспериментировать, между тем, решать только вам.

Нормы и правила проведения опрессовки

Эксплуатационные нормы

Контрольная опрессовка внутренних газопроводов регламентируется ГОСТом Р 54983 2012. Общие правила едины для тестирования любой части контура под высоким и низким давлением.

  1. Опрессовка газового оборудования и трубопровода воздухом выполняется до того, как линию врезают в центральную магистраль.
  2. Для проверки во врезаемый участок газопровода закачивают воздух под давлением в 100 кПа и удерживают не менее 60 минут. Измеряют давление в контуре с манометром. Класс точности прибора должен быть менее 0,6.
  3. Если контур герметичен, показатель избыточного давления сохраняется до окончания опрессовки. Если же манометр фиксирует снижение напора – в трубе есть утечка. Согласно СП 62.13330.2011 повторно опрессовку делают спустя полгода после контрольной.

В многоквартирном доме

Опресовку начинают после внешнего осмотра системы в пределах квартиры

Опрессовку внутридомового внутреннего газопровода выполняют после внешнего осмотра. После обслуживания газопровод проверяют на прочность. В контур закачивают воздух с давлением в 1 кгм/кв. см. Так проверяют трубопровод от выключателя на входе в дом или на лестничную площадку до кранов на отпусках к аппаратам. Сложный газопровод проверяют, разделив на отдельные участки.

Если в здании смонтированы газовые счетчики, при опрессовке их отключают, а участки соединяют перемычкой. Проверку начинают спустя 3 часа после подъема давления. Возможность утечки проверяют мыльным раствором. Если выявлены дефекты, комиссия их фиксирует.

Опрессовка газовых внутренних труб включает тест на плотность.

  1. Газопровод наполняют воздухом под давлением в 400 мм вод ст. при работающих счетчиках и газовых аппаратах. Если счетчиков в контуре нет, воздух закачивают под давлением в 500 мм вод. ст. Система газоснабжения выдержала испытание, если в течение 5 минут снижение напора не превышает 20 мм вод. ст.
  2. При подключении нового газового оборудования к уже действующему в многоквартирном здании газопроводу опрессовку осуществляют газом. Эмульсию наносят на все сорванные и резьбовые соединения, чтобы проверить их на герметичность.
  3. Приборы автоматики проверяют только на плотность. Напор воздуха при опрессовке достигает 500 м вод. ст.

Подземный газопровод

Каждый участок линии подземного газопровода от заглушки до заглушки проверяют отдельно

Опрессовка подземного газопровода выполняется после установки в траншеи и полной или частичной засыпки – не менее чем на 20 см. Каждый участок линии, от заглушки до заглушки, проверяется отдельно.

  1. Испытания начинают с закачки воздуха под испытательным напором. Выдерживают время, требуемое для выравнивания температур.
  2. Замеры выполняют манометрами с классом точности 0,4 или 0,6.
  3. Участок стальных и полиэтиленовых газопроводов опрессовывают отдельно.
  4. Опрессовку подземных наружных газопроводов, уложенных в футляры, осуществляют трижды. В первый раз сразу после сварки и до укладки. Затем после засыпки в траншее и, наконец, вместе со всем газопроводом.
  5. Проверку многослойных труб выполняют в 2 этапа. Сначала испытывают на прочность, закачивая воздух на 10 минут с давлением в 0,1 МПа, а затем тестируют на герметичность под давлением в 0,015 МПа.

Испытание специальных технических устройств осуществляют по стандартам для линий с таким же давлением.

Внутренний газопровод низкого давления

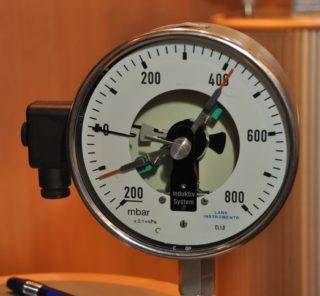

Мановакуумметр

Опрессовку оборудования и внутреннего газопровода выполняют воздушной смесью под давлением в 1000 мм вод. ст. Обследуемый участок – от главного крана до отключателя перед горелками. Тестирование длится 1 час. За это время допускается снижение давления на 60 мм вод. ст.

Опрессовка в многоквартирном доме включает осмотр и проверку бытового оборудования.

  1. К форсунке газовой плиты подключат мановакуумметр и любое приспособление с переменным объемом. С его помощью создают избыточное давление до 5 кПа.
  2. Открывают кран проверяемой горелки и наполняют резервуар газом.
  3. Закрывают кран на газовой трубе. Из емкости выдавливают газ, чтобы создать давление.
  4. Кран горелки закрывают и проверяют мановакуумметром герметичность: за 5 минут давление может снизиться не более, чем на 0,3 кПа.
  5. Если напор падает быстрее, есть утечка. Ее обнаруживают, нанеся мыльный раствор на стыки и резьбовые соединения. После того как утечка обнаружена, поворачивают вентиль на горелке, чтобы давление газа на ней упало. Затем зажигают одну из горелок, аккуратно выдавливают газ из емкости и отсоединяют манометр и приспособление.

Полезное видео

Репортаж об опасности утечка газа.

В наше время сложно представить себе жилой дом – частный или многоквартирный – который не был бы подключен к газу. Благодаря этому замечательному веществу мы можем готовить пищу и точно не замерзнем. Однако же газ сам по себе в дом поступать не может, и слава Богу, для него нужен специальный путь – газопровод. А для того, чтобы он был, необходимо врезаться в газовую трубу.

В нашей стране самовольный процесс врезки в газовую трубу запрещен категорически, но количество желающих сделать всё своими руками и против закона никак не уменьшается. Между тем дело это опасное и часто заканчивается смертельным исходом, именно поэтому, а не потому что государство жадное, самовольная врезка и запрещена. Домашним мастерам и нонконформистам, идущим против системы, предлагаем немного теории.

Газопровод – это средство транспортировки и хранения газа. В зависимости от миссии газопровода конструкции могут быть разными: например, для транспортировки газа на большие расстояния оборудуются мощные сети, и газ в них идёт под высоким давлением. Вот уж с ним точно не стоит экспериментировать – очень большая дыра может оказаться на месте не только доморощенного умельца, но и самого подключаемого дома. Тут лучше связаться со специальными службами, которые умеют работать с такими системами.

От любой мощной сети ответвляются более мелкие распределительные трубы, давление в которых ниже, чем в магистральных. Однако все равно оно может разниться – от низкого до высокого. Врезаться в такую трубу можно уже и своими силами, но все-таки лучше обратиться к специальным службам, если нет понимания того, что нужно делать, и знания техники безопасности.

Выводы и полезное видео по теме

Видео демонстрирует проведение врезки под давлением в реальном времени без перекрывания газа:

Видеоролик о врезке в действующий газопровод высокого давления:

Пример произведения врезки в газопровод под давлением в видеоролике:

Имея общее представление о технических требованиях и порядке проведения работ по присоединению к газовой сети, будет легче ориентироваться во всех нюансах, а также контролировать работу компании, с которой заключен договор на подсоединение, станет проще.

Кроме того, пропадет абсурдное желание самостоятельно врезаться в газопровод, пригласив мастера на все руки в целях экономии.

Поделитесь с читателями вашим опытом согласования документов и подключения к центральному газопроводу. Пожалуйста, оставляйте комментарии к статье и задавайте интересующие вас вопросы. Форма обратной связи расположена ниже.

Источник
